近日,巴西安格拉3號核電業主Electronuclear公司重啟招標流程,兩支聯隊將參與價值30億雷亞爾(15億美元)核島和常規島裝配合同競標。

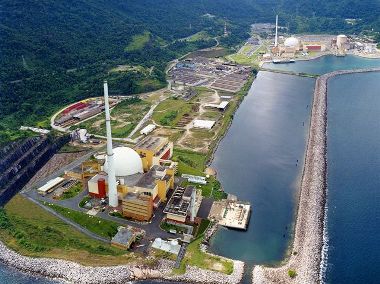

安格拉3號核電廠完工效果圖(圖片:Eletronuclear)
招標工作最初于2011年啟動,但因另一支聯隊質疑其評估流程不符合規范而暫停。2012年末,審計法院為Eletronuclear公司繼續招標掃清了障礙。
兩支聯隊UNA3(由Andrade Gutierrez, Norberto Odebrecht, Camargo Correa 和 UTC Engenharia組成)和安格拉3(由Queiroz Galv?o, EBE 和 Techint組成)仍具有競標資格。他們有望參與兩個估價分別為13.1億雷亞爾(6.4億美元)和16.7億雷亞爾(8.3億美元)的分包合同競標,為核島和常規島提供設備和服務。
Eletronuclear公司稱此次招標目前是巴西最大規模的招標活動之一。公司要求聯隊于7月4日提交文件,包括建議書和變更說明文件。
安格拉3號核電站項目由來已久。工程建設最早于1984年開始,采用德國KWU公司設計的壓水堆(PWR),但兩年后暫停。據說當時大約70%的電廠設備已采購并已運至現場。2007年,電站建設復工獲批。2008年12月,安格拉3項目與阿?,m(Areva)公司就機組完工簽署了一份行業協議。
該機組裝機容量1405兆瓦,目前大約47%的土建工作已完成。Eletronuclear公司稱由于工期延誤,正在重新進行進度評估,因此完工日期現在不能確定。之前聲稱完工時間為2015年。
目前現場大約有3000名施工工人,其中80%以上來自當?shù)厣鐓^(qū)。2014年項目將進行全面人力動員,人數可能還會增加。Eletronuclear估計完成剩余工程大約還需要139億雷亞爾(68億美元)的投資,其中大約70%的投資為國內投資。
